Демонстрация планирования прихода, расхода и остатков материалов, используемых при строительстве на различных объектах с помощью библиотеки Kobdik. Допустим, имеются два склада, два поставщика материалов и два строительных проекта, в каждом из которых по два объекта и множество выполняемых задач, где расходуются материалы.
Можете сразу перейти к демо: Анализ движения материалов
На контроле три расходных материала:
Для расчета остатков используются следующие формулы:
Остаток на конец дня становится остатком на начало следующего дня, остаток на конец месяца становится остатком на начало следующего месяца. Движения материалов считаем в натуральных величинах (дм3), если разделить все величины на 1000, то получим значения в кубометрах.

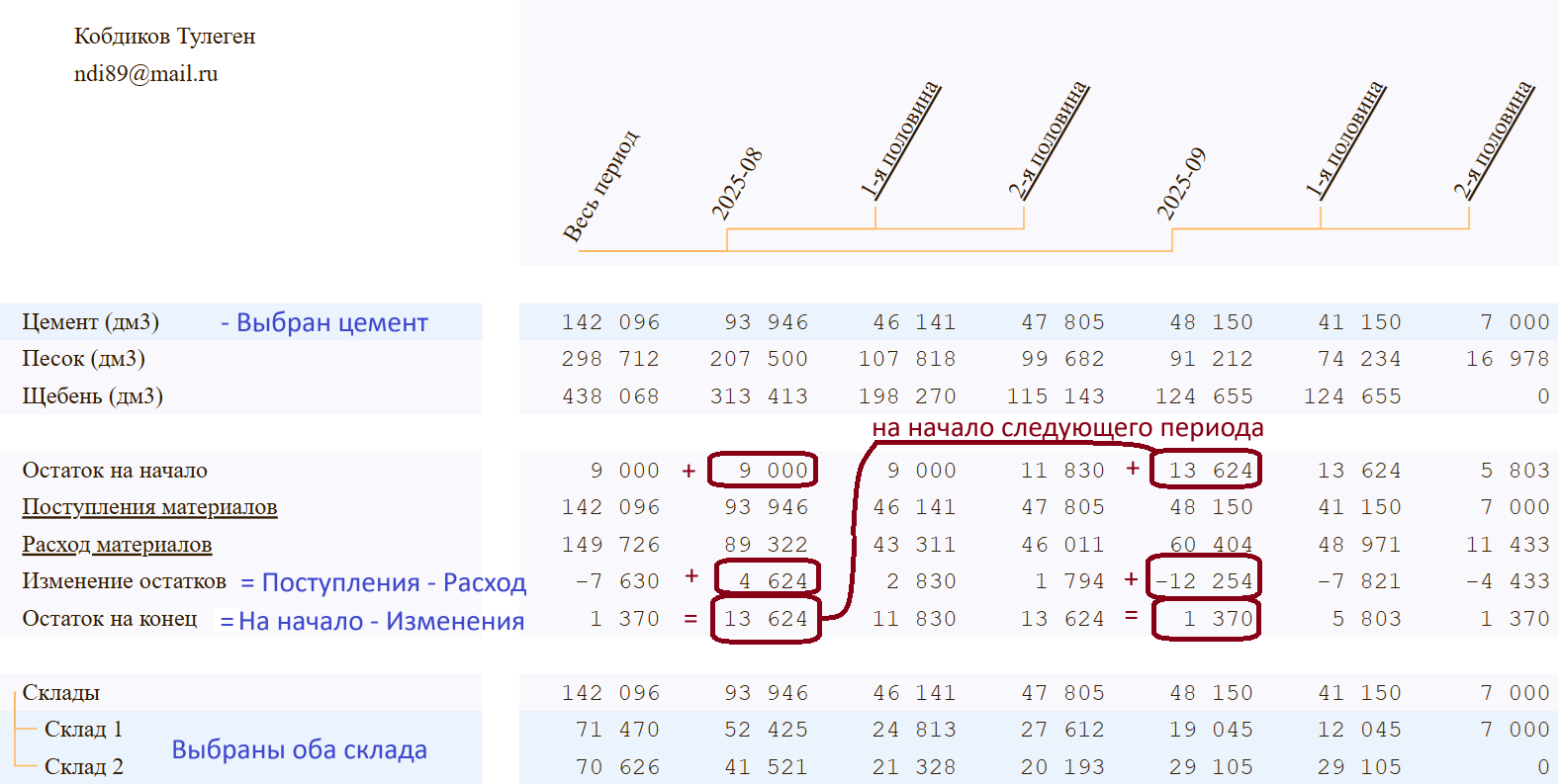

В сводном отчёте ниже выбраны Цемент, оба поставщика (скрыты внутри Поступления материалов) и оба склада. Таким образом, в верхней таблице с материалами указаны совокупные объемы поставок материалов на оба склада, в средней таблице - расчёт остатков цемента, а в нижней таблице - объемы поставок цемента на склады.

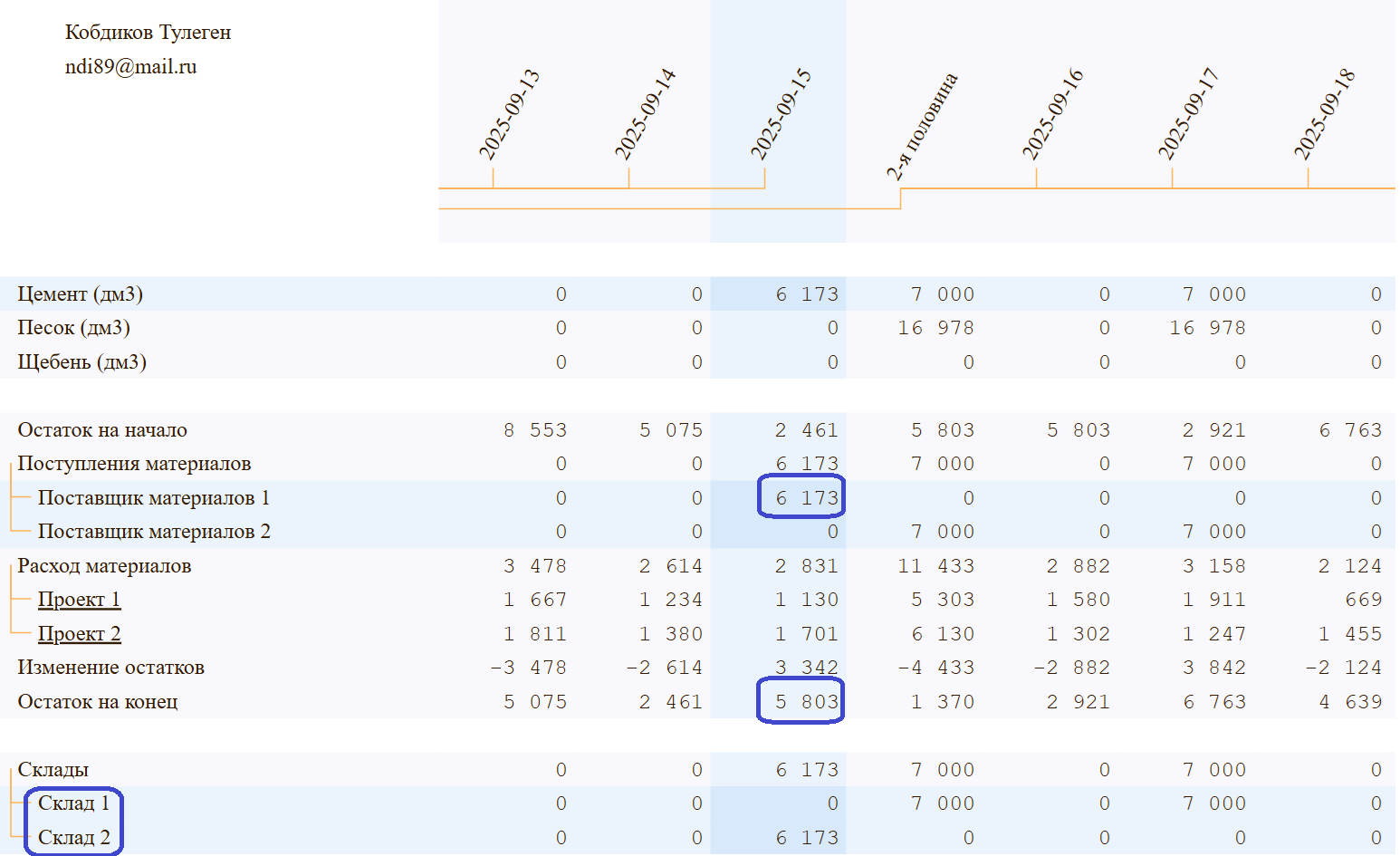

Оба проекта закрываются к 20 сентября, поэтому неудивительно, что в сентябре наблюдается снижение остатков цемента на складах (-12 254). Допустим, сегодня 11 сентября. Раскрыв первую половину сентября, рассмотрим движения материалов после 11 числа детальнее.

Намётанный глаз заметит, что на 15 сентября запланирована поставка цемента в объеме 6 173 на 2-й склад и остаток на складах составит 5 803. Возможен неблагоприятный сценарий: если поставка задержится на 1 день, то на складах случится нехватка цемента в размере 5 803 - 6 173 = -370. Это аналог кассового разрыва в бюджете движения денежных средств.

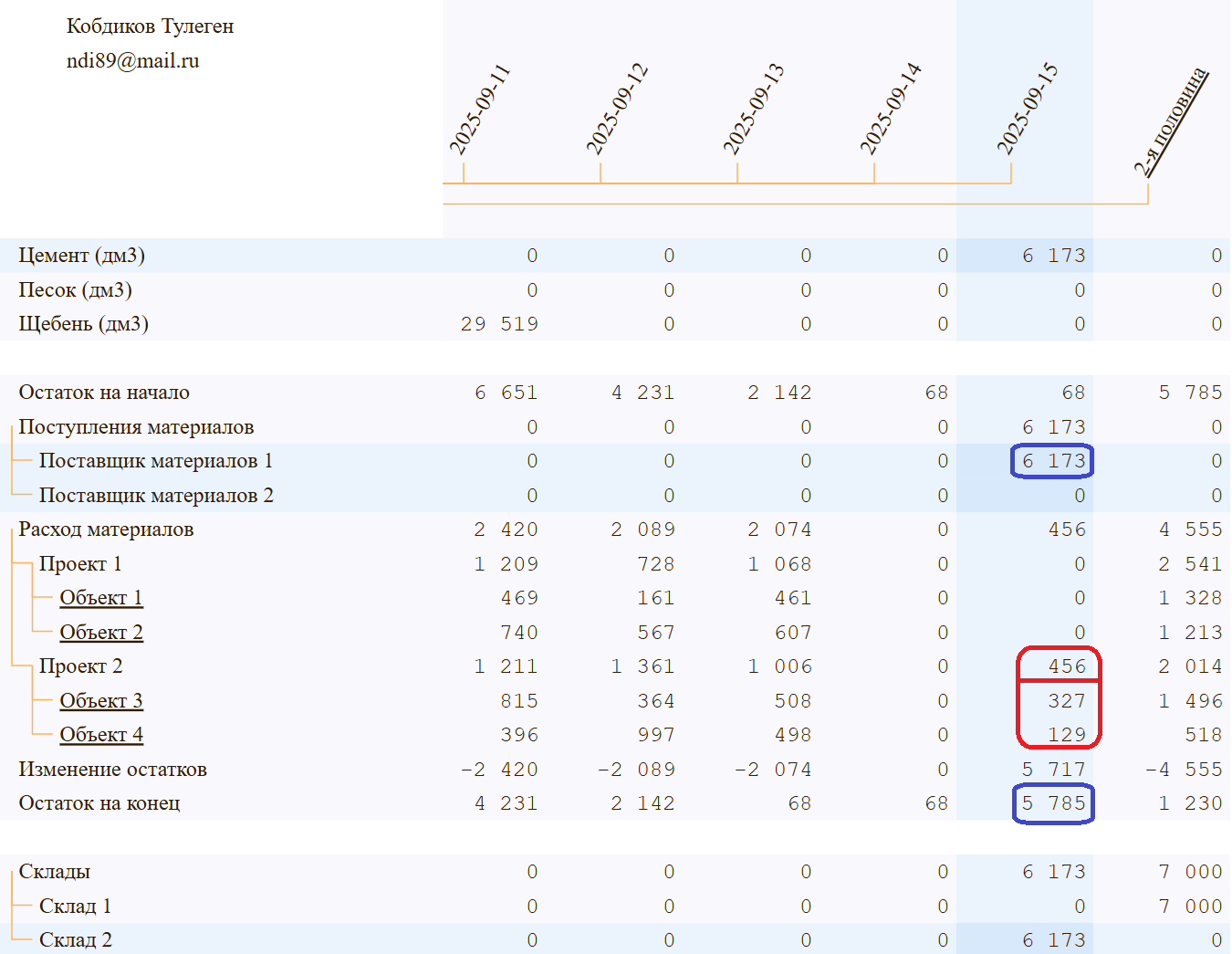

Поставка запланирована на 2-й склад, поэтому, выберем Склад 2 и увидим остаток на конец дня на этом складе в размере 5 785. Допустим, мы считаем затратным перебрасывать несущественные остатки (388 - 370 = 18) со склада на склад, поэтому, в случае задержки поставки на 1 день, на 2-м складе возникнет нехватка цемента в размере 5 785 - 6 173 = -388, которую надо как-то закрыть.
Закрыть дефицит цемента в размере 388 можно, заморозив расход цемента со 2-го склада. Для этого раскроем детали расходов и выберем проект с расходами, превышающими дефицит.

Как видим, в случае задержки поставки следует заморозить все связанные расходы (цемент, песок, щебень) по 2-му проекту, относящиеся ко 2-му складу. Для простоты описания сценария, мы ограничимся необходимой заморозкой расходования цемента со 2-го склада в размере 456 единиц (дм3) по 2-му проекту на 1 день до 16 сентября.

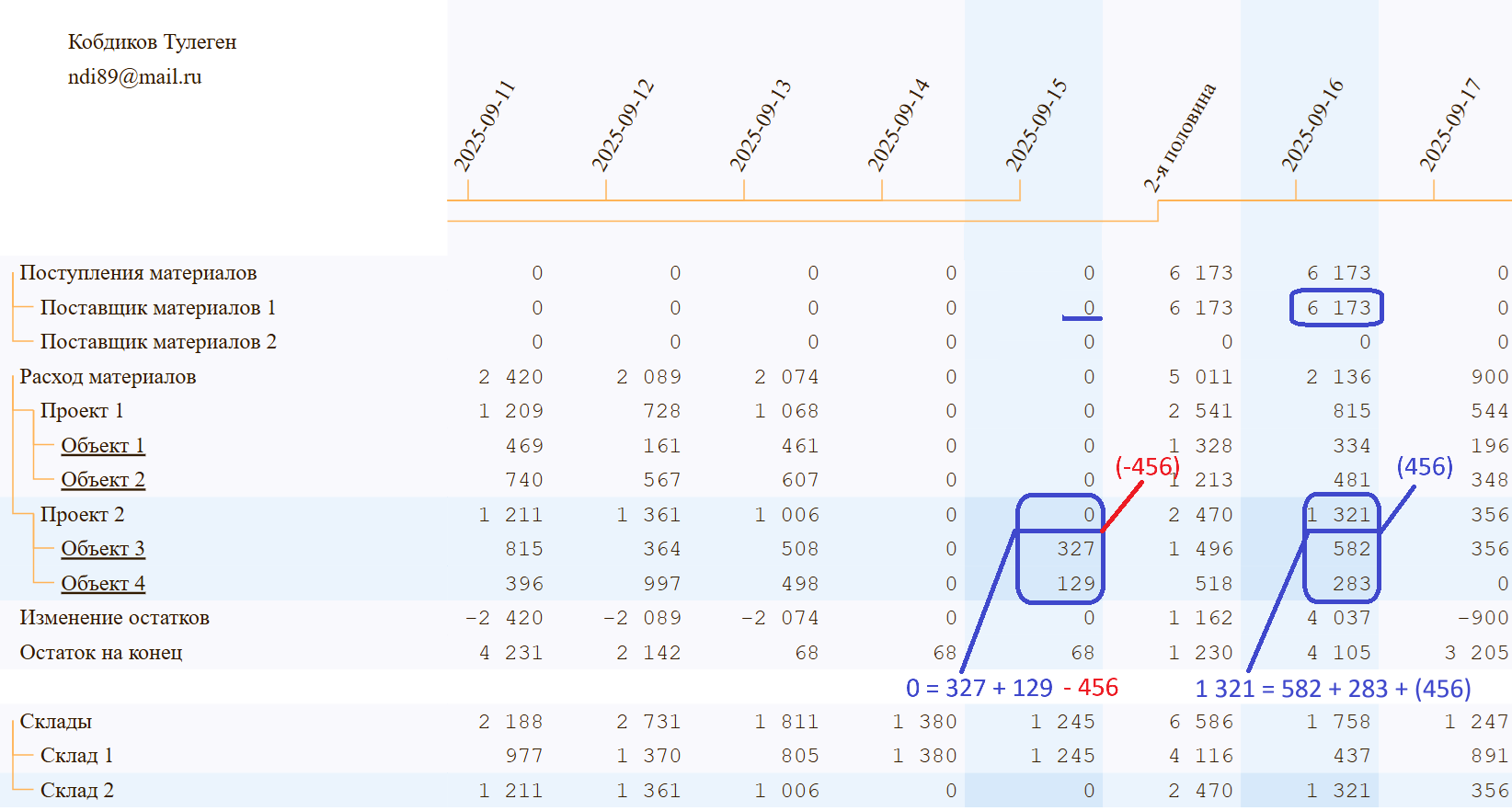

Ввод данных сценария по переносу данных на другое число похож на сторнирующие проводки: дублируем записи от 15 сентября по поставке и расходу цемента со 2-го склада со знаком “минус”, дублируем те же записи с новой датой 16 сентября со знаком “плюс”. Для краткости, не будем сторнировать каждую из детализирующих записей 2-го проекта (объекты, задачи), вместо этого введём общей величиной 456 по статье Проект 2.

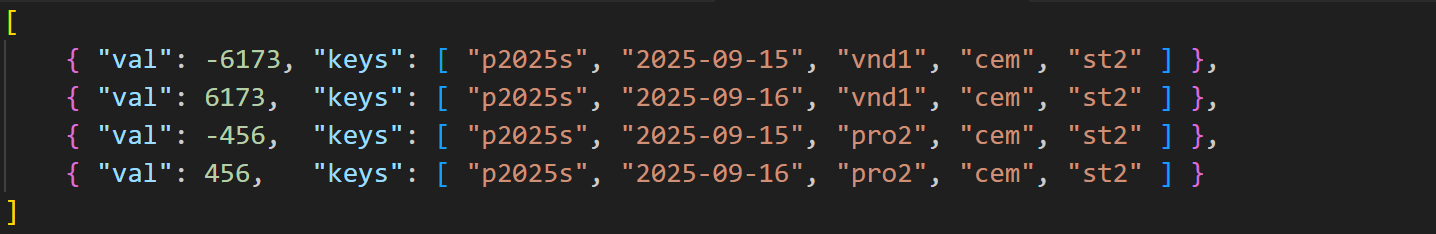

Ввод данных сценария происходит через вызов API, которому передаётся имя JSON-файла для загрузки. Например, рассмотренный сценарий загружает следующее содержимое:

Каждая запись содержит:
Элементы массива keys:
Несложно разработать пользовательский интерфейс для редактирования данных начального плана, корректировок и сценариев.

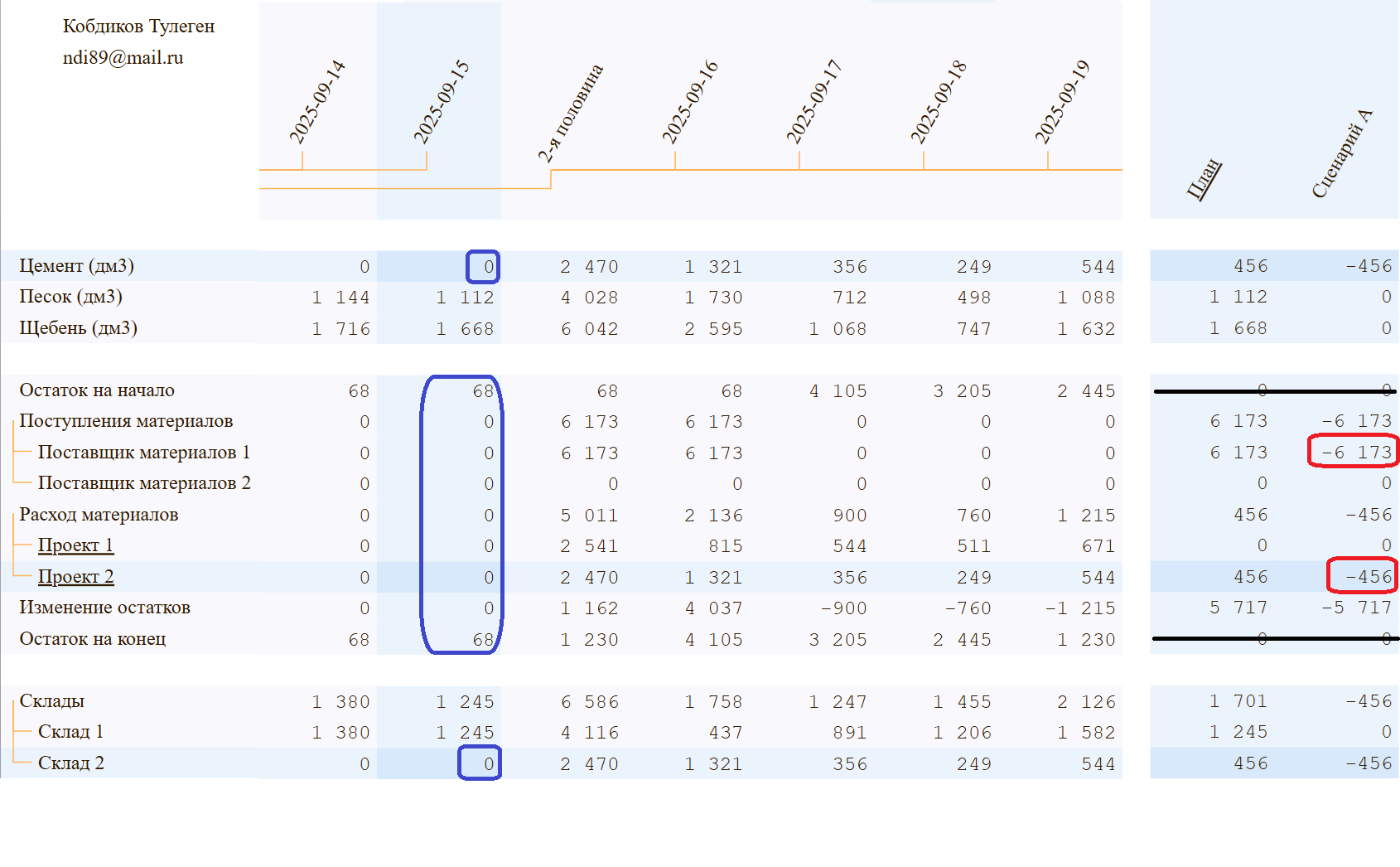

В таблице справа активируем Сценарий А и посмотри на расчёты итогов по 2-му проекту.
Итог в строке Проект 2 будет включать в себя итоги 3-го и 4-го объектов, а также сторнирующую сумму.
Закроем детализацию проектов. По сценарию мы перенесли поставку на 16 сентября, закрыли дефицит цемента на 2-м складе в размере 388 единиц, при этом не останавливали расход цемента с 1-го склада.

Далее, можно анализировать движения материалов с учётом или без данных разработанного сценария, количество сценариев можно увеличить и произвольным образом комбинировать.
Для демонстрации возможностей библиотеки Kobdik были использованы основные операции инструмента для быстрого ad-hoc анализа и прототипирования отчетов, такие как:
На примере анализа движения материалов, нетрудно представить реализацию бюджета движения денежных средств с несколькими валютами.
